Seguinos

Sociedad

Denuncian estafa con el viaje de egresados de 7º grado: Turismo cerraría la empresa

Radicarán una denuncia penal y ya se presentaron en Defensa al consumidor.

el

Decenas de familias de estudiantes que a fines de este año (2023) iban a realizar su viaje de egresados de 7 grado a Mendoza, denunciaron que fueron estafados por la empresa de turismo que les vendió el viaje y que sus hijos e hijas no podrán realizar el anhelado paseo en diciembre. Si bien la voz de alerta la dieron familias de la Escuela 371 de San Cayetano, al menos media docena más de colegios roquenses fueron afectados.

La empresa denunciada es London Travel, la misma que en diciembre de 2018 fue mencionada por dejar varados en el puerto de Buenos Aires a estudiantes de secundario de escuelas roquenses.

El dueño de la empresa, o al menos la cara visible para las familias, es Javier Azcurrain, a quien las familias tuvieron que abonarle las últimas cuotas por transferencia, de acuerdo a lo informado desde Roca. Las cuotas que las familias estaban abonando desde 2022 eran de 9.000 pesos y el costo final del viaje era de 71.000 pesos.

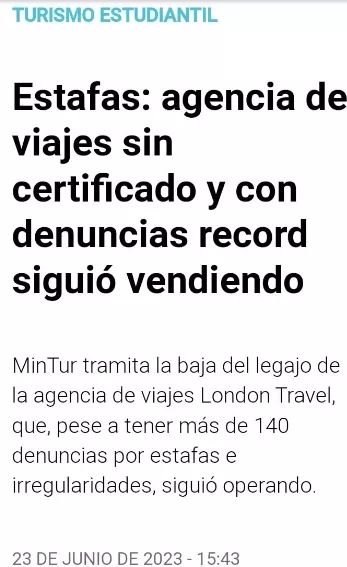

Las irregularidades acumuladas por la firma han sido varias y el pasado 23 de junio se supo que el ministerio de Turismo de la Nación, a cargo de Matías Lammens, avanza con el cierre definitivo del legajo de la firma, con el objetivo de suspenderla en forma definitiva.

Laura, mamá de una de las estudiantes que iba a realizar el viaje, explicó a La Super, que se enteraron de la tremenda noticia de casualidad el miércoles (5/7) por la tarde, y que tanto el dueño de la firma London Travel como el representante de la firma en Roca, que les vendió el viaje en 2022, se comunicó con las familias. La respuesta por parte de Mariano, el referente de la firma en Roca, llegó cuando un padre alertó lo que estaba pasando y le envió un mensaje.

«Recién ahí Mariano nos informó que a él la empresa lo había desvinculado, nos mandó un comunicado y nos dijo que ya tenía una abogada. Lo concreto es que perdimos todo lo que pagamos y los chicos se quedaron sin viaje. Nos estafaron», agregó la mujer.

«El miércoles en el grupo de padres y madres de egresados de séptimo de la Escuela 371, un papá contó que vio que en las redes que la empresa London Travel estaba floja de papeles y estaban por cerrarla. Cuando pusimos eso en el grupo, Mariano (el vendedor) nos dijo que a él lo desvincularon y le cerraron la oficina en Roca. Dudamos, porque recién ayer nos informa eso y porque le preguntamos», contó la madre.

Explicó que nadie los atiende en los números de teléfono de las empresa a nivel nacional y que una madre llamó al hotel de Mendoza donde los estudiantes se iban a alojar y le informaron que la firma nunca había hecho la reserva para diciembre y que mantenía una millonaria deuda con ellos. En todo el país y a lo largo de los últimos años ha sido denunciada, como informan todos los medios.

Por estas horas las familias damnificadas están recorriendo las oficinas de defensa al consumidor y harán las denuncias en la Justicia, mientras tratan de contener a sus hijos e hijas ante la tremenda noticia de que no podrán hacer su ansiado viaje.

Las irregularidades de la firma

El Ministerio de Turismo de Nación detectó:
– No contestó la fiscalización virtual
– No quiso atender la fiscalización presencial.
– Abandonó al tramite del certificado de turismo estudiantil en 2022.
– Dejó de presentarse a las audiencias y presentar arreglos.
– El centro de deudores del BCRA le da nivel 4.1

Río Negro

Todo listo para que miles de estudiantes rionegrinos vuelvan a las aulas

Los edificios educativos contaron con trabajos integrales de cara a la apertura del ciclo lectivo.

el

Este lunes más de 215.000 estudiantes de Río Negro volverán a las aulas en el marco del inicio del ciclo lectivo 2026 y en ese sentido el Gobierno Provincial con un rumbo claro respecto a la educación, dispuso en diciembre, a través del Ministerio de Educación y Derechos Humanos, un plan de trabajo y mantenimiento escolar en más de 700 establecimientos de la provincia.

Fue así que durante todo el verano y de manera articulada con los 15 Consejos Escolares, se realizaron revisiones en los sistemas de gas, de electricidad, limpieza de tanques, arreglos en sanitarios, pintura exterior e interior, albañilería y todo tipo de refacciones y reparaciones para que los y las estudiantes y el resto de la comunidad educativa, cuenten con espacios en condiciones.

Este mantenimiento continúa en las escuelas donde aún restan algunas tareas y seguirá desarrollándose debido a que el uso constante de las instalaciones durante todo el año, hace que se requieran de distintas necesidades.

Justamente el plan de mantenimiento, más allá que hubo tareas comunes a todas las escuelas, se fue ejecutando de acuerdo a la demanda de los diferentes edificios.

La Subsecretaria de Consejos Escolares del Ministerio, Mónica Pouso, señaló que «el 98% de las instituciones educativas se encuentra en condiciones para empezar las clases y en aquellas en las que no, se dispusieron distintos dispositivos».

De esta manera, todos los estudiantes de todas las escuelas y jardines rionegrinos comenzarán el ciclo lectivo 2026 el próximo lunes 2 de marzo.

Nuevo edificio y más de 30 obras en ejecución

Pouso explicó que existen establecimientos en los cuales se están llevando a cabo obras que por su complejidad, no están aptos aún para que concurra la comunidad educativa.

Es por ello que mientras avanzan dichas obras, se implementaron distintos procedimientos y mecanismos para que chicos y chicas no pierdan sus días de clase.

Es el caso de la Escuela Primaria 222 de Allen donde se lleva a cabo una refacción estructural de gran envergadura y por ese motivo los estudiantes compartirán temporariamente edificio con la comunidad de la Escuela Primaria 335 de la localidad.

Desde el Ministerio de Educación se puso a disposición el servicio de transporte para el traslado de los y las estudiantes al tiempo que se planificaron horarios, espacios y demás cuestiones para que ambas instituciones funcionen con normalidad.

Otro caso es el de la obra de la Escuela Primaria 84 de Cinco Saltos cuyos estudiantes asistirán a la Escuela Primaria 39 en donde se instalaron aulas modulares para ampliar la capacidad.

En Cipolletti la comunidad de la Escuela Especial 24 compartirá el edificio con la escuela Especial 4 en la que también se instalaron aulas para que todo funcione correctamente no solo desde el punto de vista edilicio sino también pedagógico.

En establecimientos de la provincia como el CET 35 de El Bolsón, CET 38 de Cinco Saltos, y la ESRN 52 de Belisle, entre otros, se dispusieron espacios áulicos y sanitarios modulares mientras se finalizan con diferentes trabajos.

De esta manera, las escuelas permanecen abiertas y en correcto funcionamiento, al tiempo que se ejecutan obras que fortalecen el sistema educativo.

Sobre este punto Pouso manifestó: «Tenemos escuelas de la modalidad especial que me pongo muy orgullosa que estamos en obra, este año se inaugura una escuela nueva que es la Escuela de Formación Cooperativa y Laboral 3 de Allen. Está en marcha el nuevo edificio propio de la Laboral 6 de Bariloche, pronto podemos decir que se va a licitar la obra de la Escuela Especial 5 de Regina. Está en marcha también la obra de la Escuela Laboral 4 de Cipolletti», comentó

Actualmente hay alrededor de 30 obras en ejecución en distintas escuelas de la provincia. Se trata de refacciones integrales y ampliaciones que surgen de una decisión política basada en la escucha a las comunidades educativas y en evaluaciones técnicas.

De este modo, el Gobierno rionegrino reafirma su compromiso con el derecho de niñas, niños, jóvenes y adultos de aprender en espacios seguros y adecuados.

Río Negro mantiene los servicios de comedor y transporte para sus estudiantes
A través de convenios con los municipios en algunos casos, y de licitaciones en otros, el Gobierno Provincial continuará este ciclo lectivo con el servicio gratuito de transporte y de con el de comedor escolar.

Más de 157.000 chicos y chicas recibirán su desayuno y merienda, más de 4500 un refrigerio reforzado, y más de 29.000 tendrán su almuerzo y cena.

Además la Provincia traslada a más de 14.000 estudiantes para que puedan llegar a su establecimiento educativo.

Pouso manifestó que el lunes el transporte escolar comenzará el servicio con normalidad al igual que el refrigerio mientras que el miércoles 4 comienza el servicio de comedor escolar con todas sus variantes.

Río Negro garantiza así que más de 215.000 estudiantes puedan volver este lunes a las aulas en las 1010 escuelas del ámbito público y privado en más de 700 edificios.

Con obras en marcha y servicios funcionando, el Gobierno Provincial profundiza su política educativa con la mirada puesta en el presente y en el futuro de las y los estudiantes de Río Negro.

Continuar leyendo

Roca

Comenzó la obra de cerramiento del Natatorio de Zona Norte en Roca

Tras finalizar la Colonia de Vacaciones, comenzaron los trabajos para transformar el espacio en un natatorio cubierto y climatizado.

el

Luego de la finalización de la Colonia de Vacaciones, el Municipio de General Roca dio inicio a la obra de cerramiento del Natatorio del Centro Deportivo Municipal de Zona Norte, una intervención estratégica que permitirá ampliar la oferta de actividades acuáticas durante todo el año.

La primera etapa contempla la excavación y ejecución de los cimientos que servirán de base para la nave metálica que conformará el cerramiento. La estructura tendrá una dimensión de 22 metros de ancho por 38 metros de largo y contará con una cubierta curva metálica que cubrirá íntegramente la pileta y las áreas perimetrales, garantizando mejores condiciones de uso.

En las fases siguientes se avanzará con la colocación de aberturas y terminaciones interiores, incluyendo cerramientos vidriados laterales que favorecerán la iluminación natural. Además, se instalarán nuevas luminarias para optimizar la visibilidad dentro del espacio.

Finalmente, el proyecto contempla la incorporación de un sistema de climatización y calefacción que permitirá mantener una temperatura adecuada tanto en el ambiente como en el agua, posibilitando el funcionamiento del natatorio durante todo el año.

Continuar leyendo

Río Negro

Río Negro pagará los sueldos de estatales entre el 4 y 6 de marzo

Las y los estatales rionegrinos cobrarán sus salarios la primera semana de marzo.

el

El Gobierno de Río Negro depositará los sueldos de las y los trabajadores de la Administración Pública Provincial, correspondientes al mes de febrero de 2026, entre el 4 y el 6 de marzo.

Cronograma de pagos

Miércoles 4 de marzo

  • Salud Pública (guardias y horas extras)
  • Policía de Río Negro
  • Servicio Penitenciario Provincial

Jueves 5 de marzo

  • Docentes
  • Porteros

Viernes 6 de marzo

  • Ley 1.844
  • Vialidad Rionegrina
  • Pensiones de Bomberos Voluntarios
  • Poder Legislativo
  • Poder Judicial
  • Órganos de Control
Continuar leyendo
